Ввёл тарифную сетку штрафов. Через 1,5 часа один человек из команды написал, что уходит

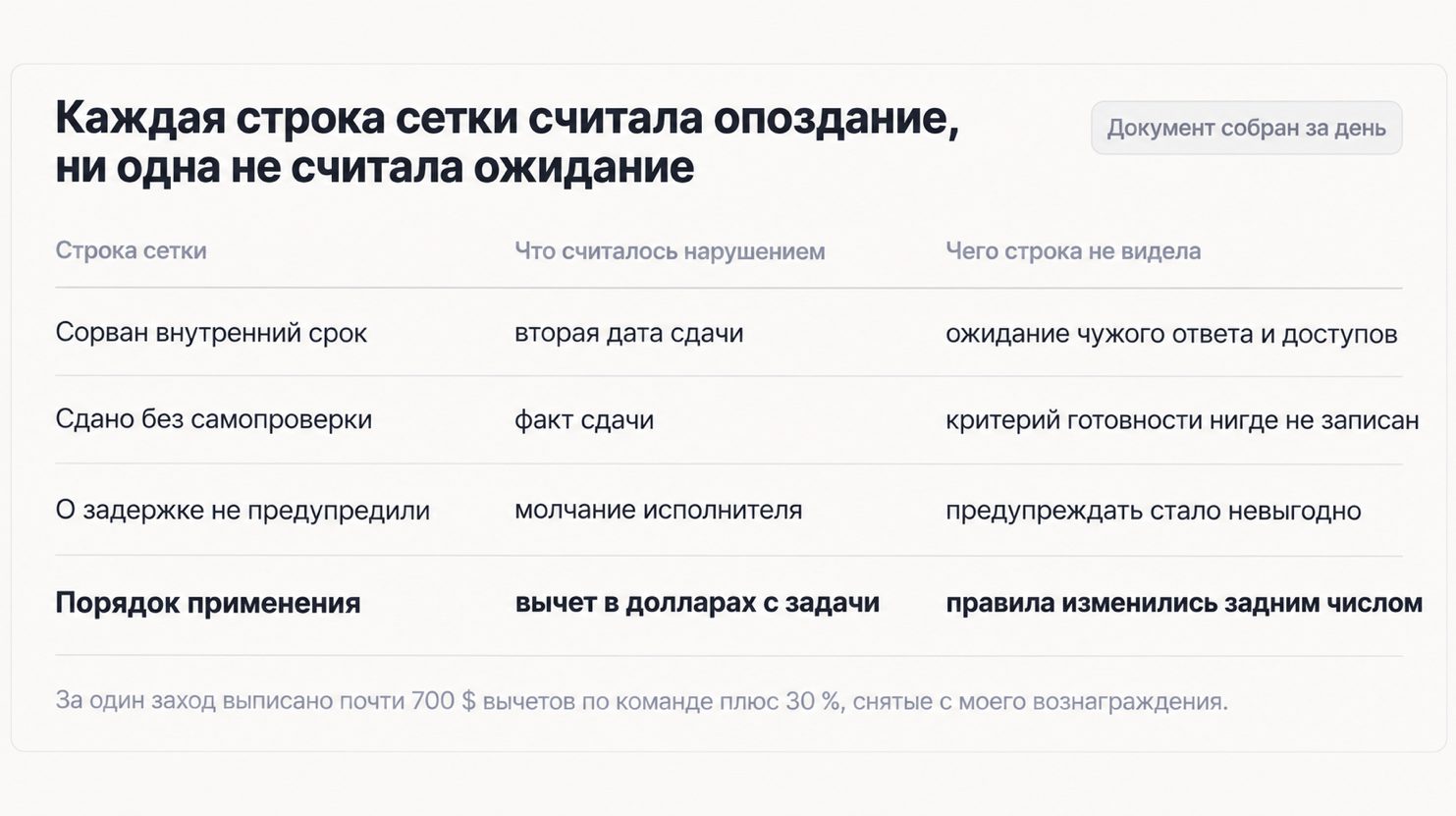

Сетку я собрал за день. Список нарушений, напротив каждого сумма вычета в $: сорван внутренний срок, задача сдана без самопроверки, о задержке не предупредили. Документ разослал утром.

Ввёл тарифную сетку штрафов. Через 1,5 часа один человек из команды написал, что уходит

Изображение 39 для статьи Ввёл тарифную сетку штрафов. Через 1,5 часа один человек из команды написал, что уходит

Через 1,5 часа один человек из команды написал, что уходит. К вечеру его в проекте не было. За тот заход я выписал вычетов почти на 700 $ по команде и снял 30% с собственного вознаграждения, потому что за срыв отвечал в первую очередь сам. Сроки не сдвинулись ни на час.

Спорю с тем, как эту тему обсуждают в агентствах. Разговор про мотивацию сводится к выбору между кнутом и премией, будто причина срыва лежит внутри человека. В услугах она лежит в другом месте: в приёмке без критерия готовности и в постановке задачи, где не написано, что считается сделанным.

Масштаб называю сразу: один агентский проект, команда из нескольких человек, разбор по 20 задачам подряд. Это кейс, а не исследование.

Сумма напротив каждого пункта была, а причины срыва в документе не было ни одной: платили за дату, а не за то, где на самом деле стоял таймер.
Сумма напротив каждого пункта была, а причины срыва в документе не было ни одной: платили за дату, а не за то, где на самом деле стоял таймер.

20 задач показали, что таймер стоял не там, где я штрафовал

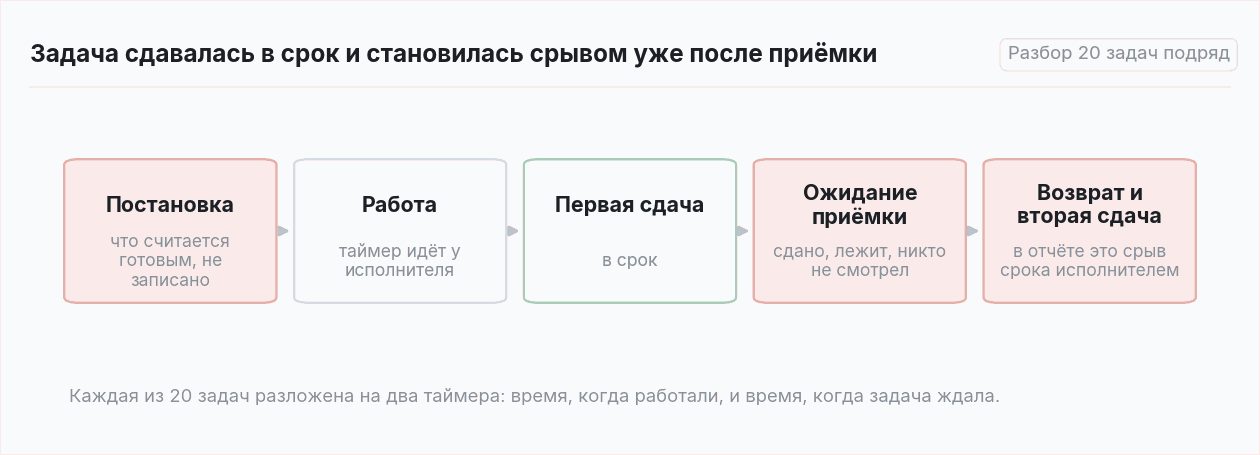

После ухода человека я сделал то, что надо было сделать до сетки: взял 20 последних задач и разложил каждую на два таймера. Время, когда над задачей действительно работали, и время, когда она стояла и ждала.

Ждала она разного: ответа клиента по вопросу, без которого нельзя продолжать, доступов, обещанных материалов, решения по спорному месту, которое не принял я. И приёмки: сдано, лежит, никто не смотрел.

Дальше самое неприятное. Часть задач была сдана в срок, возвращена с формулировкой «не то» и сдана второй раз уже с опозданием. В отчёте это срыв срока исполнителем. По факту это отсутствие критерия приёмки: нигде не записано, что считается готовым, и приёмщик оценивал результат по ощущению после того, как его увидел.

Сетка наказывала за вторую дату сдачи. Ни одна её строка не касалась ожидания и переделки после неопределённой приёмки.

Ожидание ответа, доступов и приёмки в отчёте не видно, поэтому опоздавшей выглядит вторая дата сдачи, а не пауза перед ней.
Ожидание ответа, доступов и приёмки в отчёте не видно, поэтому опоздавшей выглядит вторая дата сдачи, а не пауза перед ней.

1,5 часа — это не обида, а скорость чтения документа

Мне тогда казалось, что реакция эмоциональная и пройдёт. Она была расчётной. Нарушением считался сам факт опоздания, без разбора причины. Человек, у которого половина задач зависит от чужих ответов, читает такой документ один раз и считает свой риск: сколько задач в месяц он не контролирует и во что это обойдётся в неудачный месяц. Вычет превращается в лотерею, где ставку делают за него.

Второе: сетка вводилась одним днём и применялась к задачам, которые уже шли по прежним правилам, то есть меняла договорённости задним числом. Уходят обычно из-за этого, а не из-за суммы.

И третье, самое неприятное для меня как для руководителя. Первым уходит не самый слабый. Сильный считает быстрее и ему есть куда идти. Слабый остаётся и адаптируется: перестаёт брать задачи с внешними зависимостями и перестаёт говорить о рисках заранее.

У нарушения появился прайс, и оно стало покупкой

Побочный эффект денежной сетки описан задолго до меня, но в свою систему я его не заложил. Как только у нарушения появляется цена, оно становится товаром: опоздать стоит столько-то, и это уже решение, которое принимают осознанно.

В услугах это ломает не дисциплину, а информацию. До сетки мне писали «не успеваю, нужен ответ клиента» за два дня до срока, и был шанс подвинуть или разделить. После сетки такое сообщение стало равносильно явке с повинной, и поток предупреждений иссяк. Срывы никуда не делись, узнавать о них я стал в день сдачи.

Поэтому скорость и не изменилась ни на час. Я выписал почти 700 $ вычетов, снял себе 30% с проекта, потерял человека из команды и получил худшую видимость по срокам, чем была до документа.

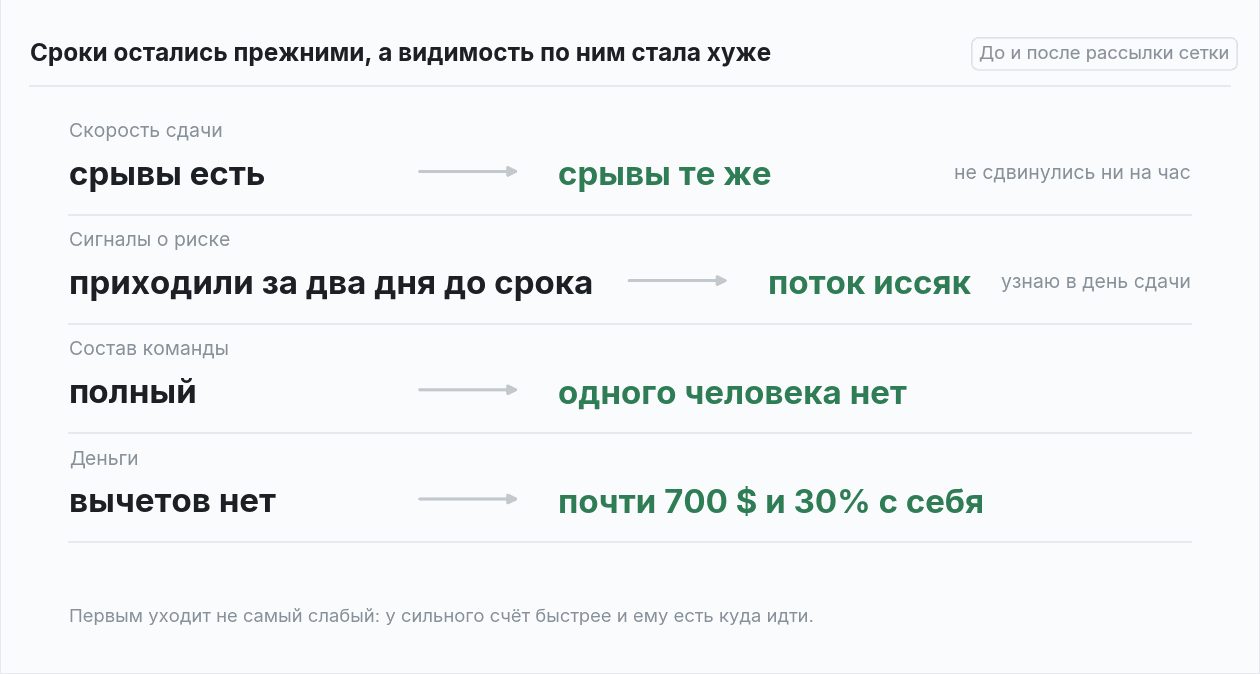

Единственное, что заметно изменилось после документа, это поток ранних предупреждений о рисках, и изменился он в худшую сторону.
Единственное, что заметно изменилось после документа, это поток ранних предупреждений о рисках, и изменился он в худшую сторону.

Чинится не мотивация, а определение готового и правила приёмки

Переделал я два места, и оба лежат до начала работы, а не после неё.

Первое: критерий приёмки пишется в самой задаче, до старта. Не «сделать посадочную», а перечень пунктов, по которым результат принимается: что на экране, какие данные подставлены, где исходник, что проверено. Формулировки такие, чтобы ответ был да или нет, без «красиво» и «убедительно».

Второе: у задачи один приёмщик и отдельный срок приёмки. Сдал, и в оговорённое время получил либо приёмку, либо список несоответствий по тем же пунктам. Не новые пожелания, а несоответствия написанному: новое пожелание это новая задача с новым сроком.

Третье, про зависимости. У каждой задачи отмечается, чего она ждёт и от кого. Пока задача ждёт чужого ответа, её срок не тикает: тикает срок у того, кто должен ответить, включая меня и клиента. Это единственная часть конструкции, которая реально ускорила работу: стало видно, какая доля простоя приходится не на исполнителей.

Деньги в схеме тоже есть, но не в виде штрафов. Ранний сигнал о риске должен быть выгоден: предупредил и принёс вариант решения, это норма, которую отмечают вслух. Промолчал и сорвал, вот это разговор, и он про то, почему не сказал, а не про вычет.

Вместо итого

Прежде чем вводить любые вычеты, разберите 20 последних задач на два таймера: работа и ожидание. Это несколько часов, и обычно на этом идея штрафов заканчивается сама: колонка ожидания оказывается длиннее.

Посчитайте, сколько задач в вашем потоке сдавались дважды. Это самый быстрый индикатор неопределённой приёмки: если таких набирается несколько из двадцати, чинить нужно постановку, а не людей.

Если сетку всё-таки вводите, не делайте это задним числом. Правила, меняющие деньги человека, объявляются заранее и действуют с новых задач. Иначе первый ответ вы получите не по срокам, а по составу команды.

Заведите в отчёте строку: сколько раз за месяц команда предупредила о риске срыва до наступления срока. Если число падает, система наказаний работает, но не в ту сторону. Информация о проблемах стоит дороже экономии на вычетах.

И оцените замену до решения, а не после. Найти сильного человека, ввести в проект и довести до прежней скорости стоит несопоставимо больше суммы всех вычетов за квартал. У меня это соотношение сошлось не в пользу сетки в тот же вечер.

Александр Сосновский, внешний директор по маркетингу. Сайт: https://a-sosnovsky.ru

Что нейросети говорят о вашем бренде: 12 вопросов для проверкиКак выбрать студию цифрового дизайна: используем рейтинг Workspace для поиска подрядчикаКак создать песню с помощью ИИ бесплатно: ТОП-9 нейросетей и готовые промтыКак выбрать подрядчика для продвижения с помощью Рейтинга SEO-компаний Workspace
0

Комментарии

    Проверяем вход…

    Подпишитесь на нашу рассылку и получите 3 дня бесплатного доступа к PRO-аккаунту Pressfeed

    Будем присылать самые актуальные материалы, полезные советы и эксклюзивные кейсы

    Самые популярные публикации
